📊 Como funciona a Curva S?

📆Atualizado em: 09 de junho de 2026

Neste artigo você vai entender como funciona a Curva S simplificada e como o sistema calcula automaticamente o progresso das ações dentro de um projeto.

Essa melhoria foi feita para deixar o gráfico mais claro, previsível e fácil de interpretar, mesmo para quem não tem conhecimento técnico.

Agora, o cálculo considera apenas ações válidas e respeita o período do projeto, evitando distorções na análise.


📌 Quando usar essa funcionalidade?

Imagine a seguinte situação:

Você está acompanhando o andamento de um projeto com várias ações

Algumas ações foram planejadas fora do período do projeto

Outras foram canceladas ou ainda não possuem datas definidas

Isso pode gerar confusão na leitura do progresso real

Com a nova Curva S, você consegue:

✔ Visualizar apenas o que realmente importa para o projeto
✔ Acompanhar o progresso de forma clara e confiável
✔ Evitar distorções causadas por ações inválidas ou fora do prazo


🚀 Como visualizar a Curva S corretamente

1️⃣ Acesse o projeto

Entre no módulo Planos e abra o projeto que deseja analisar.


2️⃣ Acesse o gráfico de Curva S

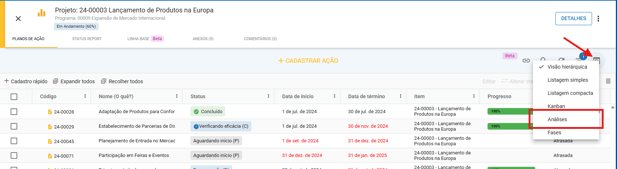

Dentro do projeto, selecione a visualização de Análises.

Escolha a opção Curva S e  gráfico será exibido automaticamente com base nas ações do projeto.


3️⃣ Utilize os filtros

Você pode refinar a visualização utilizando:

  • Programa
  • Projeto
  • Ação mãe

💡 Importante:
Essas opções funcionam como filtros, ou seja, servem apenas para definir quais ações aparecem no gráfico.


4️⃣ Entenda o período do gráfico

Agora o sistema considera automaticamente:

📍 Data de início do projeto
📍 Data de término do projeto

👉 O gráfico sempre respeita esse intervalo.


5️⃣ Entenda quais ações entram no gráfico

O sistema considera apenas ações válidas, ou seja, ações que:

✔ Possuem data de início e término
✔ Não são ações mãe
✔ Não estão canceladas
✔ Não estão removidas
✔ Estão dentro do período do projeto

🚫 Ações fora dessas condições não aparecem no gráfico.


📊 Como o sistema calcula o progresso (Curva S)

✔ Trabalho planejado

Representa o que deveria ser feito ao longo do tempo.

  • É calculado com base na duração das ações
  • O valor vai sendo acumulado dia após dia
  • Sempre cresce ao longo do tempo

Exemplo simples:

Uma ação que começa no dia 10 e termina no dia 12 possui:

👉 3 dias de duração (10, 11 e 12)


✔ Trabalho executado

Representa o que já foi realizado.

Ele depende dos registros de progresso feitos nas ações.

Exemplo:

  • Ação com 10 pontos
  • Progresso de 50%

👉 Resultado: 5 pontos executados

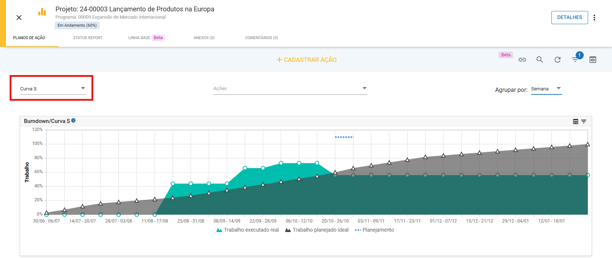

✔ Como o gráfico apresenta os dados

Tanto o planejado quanto o executado são exibidos em:

👉 Porcentagem (%)

Isso facilita a comparação entre o que foi planejado e o que já foi realizado.


⚠️ Atualizações automáticas do gráfico

O gráfico será atualizado automaticamente sempre que houver mudanças como:

  • Alteração nas datas das ações
  • Cancelamento ou remoção de ações
  • Inclusão ou remoção de progresso
  • Ações entrando ou saindo do período do projeto

⚠️ Situações importantes

🚫 Ações fora do período do projeto não são consideradas

Se uma ação estiver fora da data de início e término do projeto, ela será ignorada no gráfico.


🚫 Ações sem datas não entram no cálculo

O sistema precisa das datas para calcular o progresso corretamente.


🚫 Ações inválidas não são consideradas

Ações canceladas, removidas ou do tipo “mãe” não entram no cálculo.


🧠 Boas práticas

✔ Sempre revise as datas do projeto
✔ Garanta que as ações estejam dentro do período correto
✔ Atualize o progresso das ações com frequência
✔ Evite deixar ações sem datas


✅ Conclusão

A nova Curva S foi simplificada para facilitar o entendimento e melhorar a análise dos projetos.

Com essa melhoria, você pode:

✔ Visualizar o progresso real com mais clareza
✔ Evitar erros de interpretação
✔ Ter um gráfico mais confiável e automático
